作品包括:
word说明书一份,共158页,约75000字
CAD版本图纸,共6张
摘 要
本设计包括三个部分:一般部分、专题部分和翻译部分。
一般部分为王庄矿3.0 Mt/a新井设计,共包括10章,分别为:1.矿区概述及井田地质特征;2.井田境界和储量;3.矿井工作制度及设计生产能力、服务年限;4.井田开拓;5.准备方式-带区巷道布置;6.采煤方法;7.井下运输;8.矿井提升;9.矿井通风与安全技术;10.矿井基本技术经济指标。
王庄煤矿位于山西省长治市北面,交通便利。井田走向(南北)长约12.76 km,倾向(东西)长约4.10 km,井田总面积为46.767 km2。主采煤层为3号煤,平均倾角为3°,煤层平均总厚为6.65m。矿井涌水量为3.1 m3/min,属涌水量小型。矿井瓦斯相对涌出量为2.22 m3/t,为低瓦斯矿井。井田地质条件较为简单。
井田工业储量为319.9 Mt,矿井可采储量235.9 Mt。矿井设计生产能力为3.0 Mt/a,服务年限为60.5a。根据井田地质条件,将主采煤层划分为一个开采水平,水平标高为+690 m,同时提出四个技术上可行开拓方案,通过技术经济比较,最终确定最优方案为:两斜井一立井单水平开拓,按带区和盘区布置,以带区式准备为主,盘区式准备为辅。在井田的大部分范围内,都按带区式准备,只是在井田内两条断层和井田南部边界断层附近按盘区式准备。
设计首采区采用带区准备方式,工作面长度230m,采用放顶煤采煤法,全部跨落法处理采空区。矿井年工作日为330d,工作制度采用“四六”制作业,三班生产,一班检修,生产班每班2个循环,日进6个循环,循环进尺0.8 m,矿井日产量9036t。主运输采用带式输送机运煤,辅助运输采用无轨胶轮车运输。矿井前期采用中央并列式通风,后期采用两翼对角式通风。通风容易时期矿井总需风量为6300m3/min,矿井通风总阻力为1488Pa,风阻为0.135Ns2/m8,等积孔为3.22m2。矿井通风困难时期矿井总风量为7726m3/min,矿井通风总阻力为2489 Pa,风阻为0.15Ns2/m8,等积孔为3.05m2。矿井通风容易。
专题部分题目是《浅析巷道掘进的现状与发展》。
翻译部分题目为《巷道宽度对围岩稳定性的影响规律》 ,英文题目为:Influence laws of roadway width on stability of surrounding rock
关键词:斜-立井开拓;单水平;带-盘区准备;倾斜长壁综放;高产高效;
目 录
一般部分
1 矿区概述及井田地质特征 1
1.1矿区概述 1
1.2 井田地质特征 3
1.3煤层特征 9
2 井田境界和储量 15
2.1 井田境界 15
2.2 矿井的工业储量 15
2.3矿井可采储量 17
3 矿井工作制度、设计生产能力及服务年限 21
3.1 矿井工作制度 21
3.2 矿井设计生产能力及服务年限 21

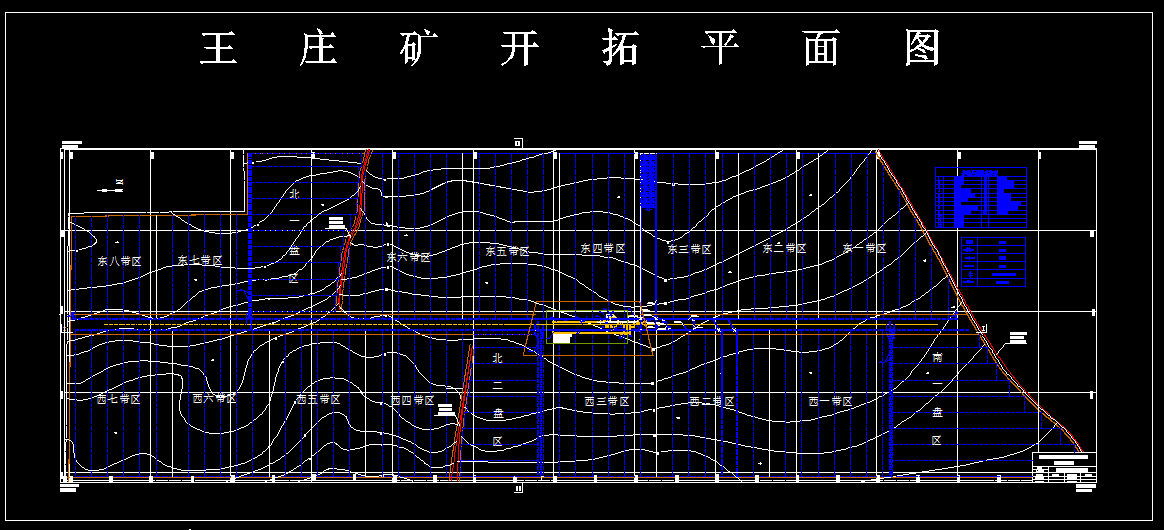

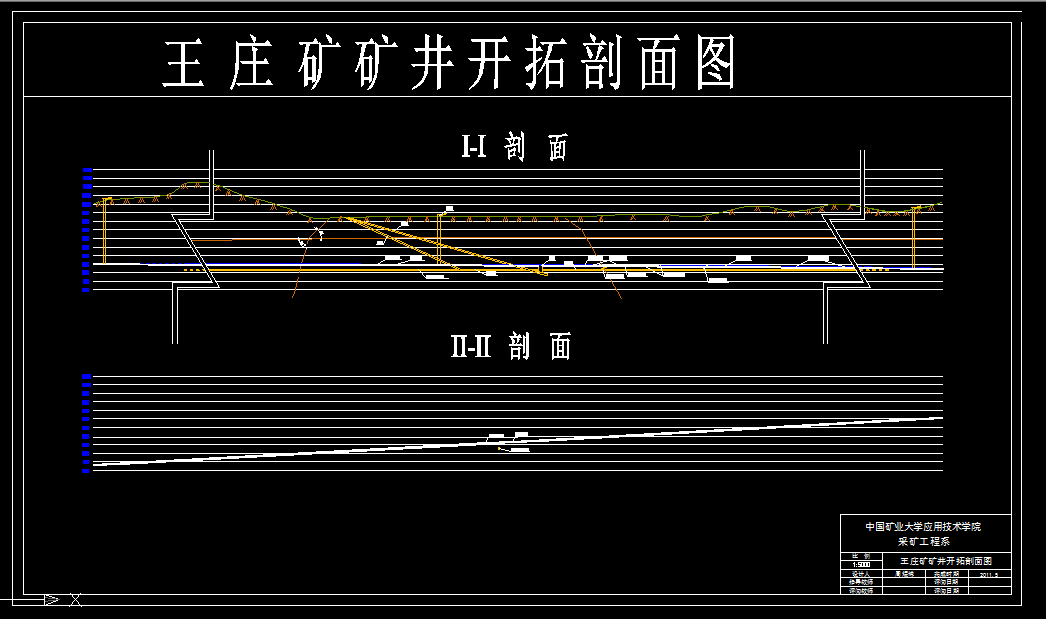

4 井田开拓 24
4.1井田开拓的基本问题 24
4.2矿井基本巷道 33

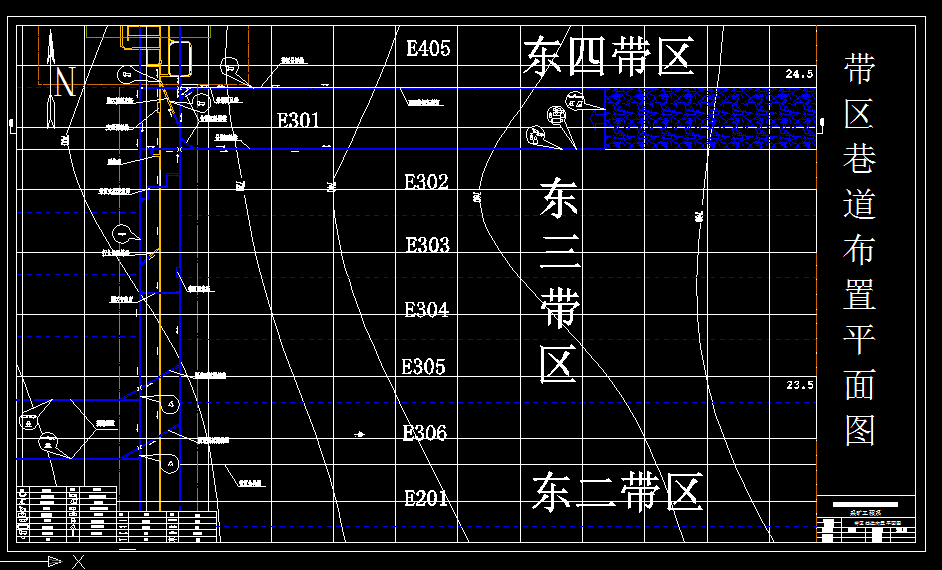

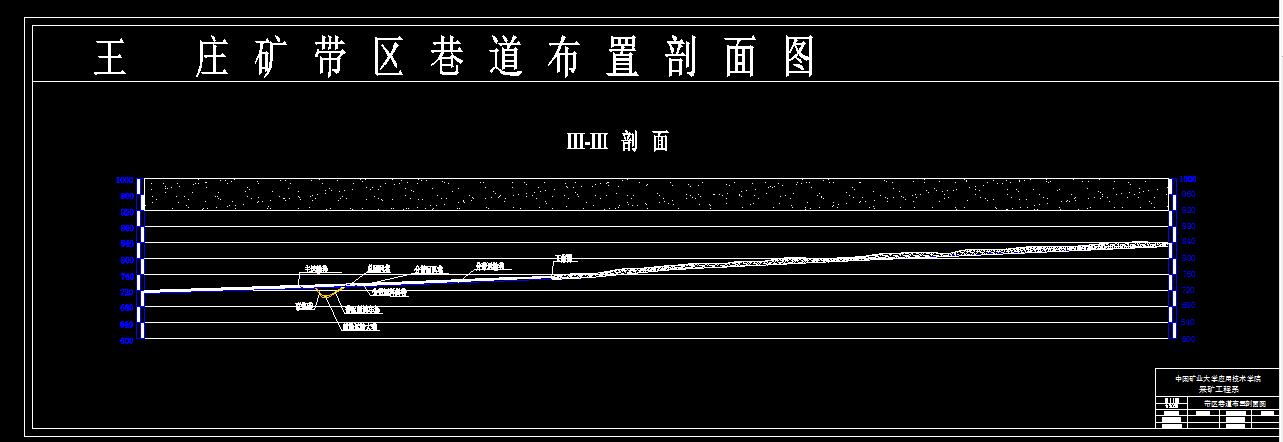

5 准备方式——带区巷道布置 45
5.1煤层地质特征 45
5.2带区巷道布置及生产系统 46

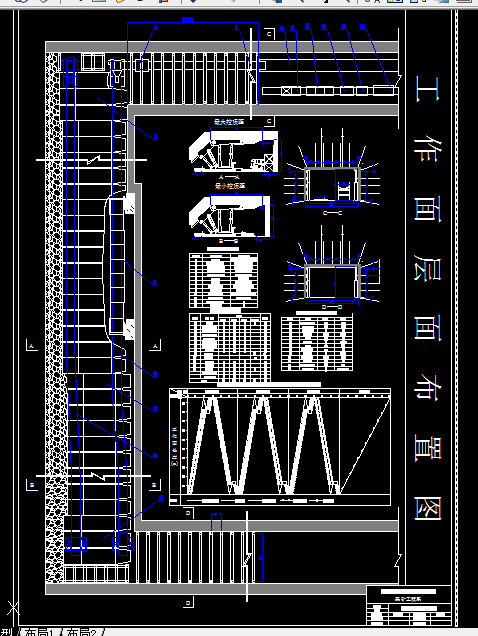

5.3带区车场及主要硐室 49
6 采煤方法 51
6.1采煤工艺方式 51
6.2设备 57
6.3顶板管理 60
6.4劳动组织和工作面成本 63
6.5回采巷道布置 66
7 井下运输 68
7.1概述 68
7.2煤炭运输方式和设备选择 68
7.3辅助运输方式和设备选择 69
8 矿井提升 73
8.1矿井提升概述 73
8.2主副井提升 73
9 矿井通风及安全 78
9.1矿井通风系统选择 78
9.2带区及全矿所需风量 82
9.3矿井通风总阻力计算 87
9.4选择矿井通风设备 93
9.5防止特殊灾害的安全措施 96
10 设计矿井基本技术经济指标 98
参 考 文 献 100
专题部分
浅析巷道掘进的现状与发展 102
引言 102
1 巷道掘进的现状 103
1.1以6202运巷为例简单介绍王庄煤矿的掘进现状 103
1.2影响掘进速度的因素 110
1.3现有条件下实现快速掘进的途径 111
2 国内外先进的煤巷快速掘进技术 113
2.1国内外的先进掘进工艺概况 113
2.2连续采煤机快速掘进技术设备配套及施工工艺 114
2.3 掘锚一体化快速掘进技术设备配套及施工工艺 121
3 煤巷快速掘进技术的改进与发展 124
3.1悬臂式掘进机与单体锚杆钻机配合的施工工艺 124
3.2连续采煤机与锚杆台车交叉换位掘进工艺 124
3.3掘锚一体化掘进工艺 124
3.4掘进技术的改进与发展 125
翻译部分
中文译文
巷道宽度对围岩稳定性的影响规律 127
1 生产地质条件 128
2 模型的建立 128
3 巷道宽度对围岩稳定性的影响 129
4 巷道临界宽度的确定方法 133
5 超临界宽度巷道围岩控制工程实践 133
6 结论 135
英文原文
1 PRODUCTION AND GEOLOGICAL CONDITIONS 140
2 ESTABLISHMENT OF MODEL 140
3 INFLUENCE OF ROADWAY WIDTH FOR STABILITY OF SURROUNDING ROCK 141
4 METHOD OF DETERMINING THE CRITICAL ROADWAY WIDTH 145
5 ENGINEERING PRACTICE OF ROADWAY ROCK CONTROL OF SUPER CRITICAL WIDTH 145
6 CONCLUSIONS 147
致 谢 151
温馨提示:
1、题目前面的备注【字母数字编号】为本站整理分类的编号,与课题内容无关,请选题时忽视;
2、若题目上备注三维,则表示文件里包含三维源文件,由于三维组成零件数量较多,为保证预览截图的简洁性,本站将三维文件夹进行了打包。三维及CAD预览截图,均为本站电脑打开软件进行截图的,保证能够打开,下载原件超高清,下载后解压即可;
3、本站所有资源如无特殊说明,都需要本地电脑安装Office2007。图纸软件为AutoCAD,PROE,UG,SolidWorks,CATIA等;
4、本站所有图文资料仅供用户学习参考,不作为任何商用或其他用途;
5、本站不保证下载资源的准确性、安全性和完整性, 不包修改,不支持退换,同时也不承担用户因使用这些下载资源对自己和他人造成任何形式的伤害或损失;
6、 下载文件中如有侵权或不适当内容,请与我们联系,我们立即纠正。
