欢迎来到龙图网在线图文分享平台-CAD图纸,设计说明书,工业设计3D模型,三维软件下载! 客服QQ:2363701252
热搜: 工艺夹具 模具设计 数控编程 土木工程 3D模型

T023-沈阳市某五层教学楼设计-8000平米含施工组织设计 下载积分:200 资料编号: T023

1.打开支付宝或者微信扫描二维码。
2.填写金额:200
3.添加备注,填写资料编号:
资料编号: T023
4.支付成功后,请发资料编号到邮箱:jxsj168@qq.com
会有专人在15分钟内把资料发到您邮箱
备注:如果付款忘记填写资料编号,则发邮件时附带您的交易明细截图即可。
请耐心等待,如超过30分钟还没收到,请联系客服QQ:2363701252

作品描述

作品包括:

WORD版本说明书1份,共88页,约17000字

施工组织设计一份

CAD版本图纸,共16张


摘要

本工程为教学楼,位于沈阳市,本建筑形状采用“U”型。工程的占地面积约为1600平方米,总建筑面积大约为8000平方米。

本建筑的主体为五层,总高度为18米,室内外高差为0.45米,女儿墙高0.9米。建筑总长度为73.7米,总宽度为32.3米。本工程结构形式为钢筋混凝土现浇结构,柱子的混凝土强度等级为C30,各层的柱截面为500mm 500mm。框架梁的混凝土等级为C30,其截面分别为250mm 400mm和250mm 600mm。板的厚度为100mm,混凝土等级为C30。建筑地点的地质条件良好,采用柱下独立基础,混凝土强度C25。

本工程结构形式为钢筋混凝土现浇结构,结构采用抗震缝,经济符合要求。设计过程中严格遵守我国现行的建筑设计规范、建筑结构荷载规范、混凝土结构设计规范、建筑抗震设计规范、建筑地基基础设计规范并参考建筑设计资料集等资料,进行了完善的建筑和结构设计。设计中包括荷载计算,内力组合,基础设计,楼梯设计等。运用了底部剪力法和D值法。

关键词:  教学楼、抗震缝、钢筋混凝土现浇框架结构。

目录

第一章  前 言 1

第二章  方案论述 2

2.1总设计说明 2

2.1.1设计依据 2

2.1.2设计内容、建筑面积、标高 2

2.1.3结构 2

2.1.4各部分工程构造 2

2.2结构设计方案 3

2.2.1建筑部分 3

2.2.2结构部分 3

第三章.截面尺寸选取及荷载计算 5

3.1截面尺寸的选取 5

3.1.1截面尺寸选取 5

3.2荷载汇集 6

3.2.1 屋面 6

3.2.2 楼面 7

第四章. 水平荷载作用下框架内力分析 10

4.1层间侧移刚度计算 10

4.1.1梁线刚度 10

4.1.2柱线刚度 10

4.1.3柱的侧移刚度D 10

4.2水平地震作用层间地震剪力和弹性位移的计算 11

4.2.1框架水平地震作用及水平地震剪力计算 11

4.2.2.水平地震作用下的层间位移和顶点位移计 12

4.2.3水平地震作用下的剪力图如下 13

4.3水平地震作用下框架柱剪力和柱弯矩(采用D值法) 13

4.4水平地震作用下梁端弯矩按下式计算 15

4.5水平地震作用下的梁端剪力和柱轴力标准值 15

4.6水平地震作用下的框架内力图 17

第五章 水平风荷载作用下框架分析 18

5.1自然情况 18

5.2风荷载计算 18

5.2.1风荷载标准值 18

5.2.2用在一榀框架的楼层处的风荷载标志值 18

5.3内力计算 18

5.3.1 风荷载作用下框架层间剪力 18

5.3.2水平地震作用下框架柱剪力和柱弯矩(采用D值法) 19

5.4风荷载作用下梁端弯矩计算 20

5.5风荷载作用下的梁端剪力和柱轴力标准值 20

5.6风荷载作用下框架内力图 22

第六章 框架在竖向荷载作用下的内力分析(采用弯矩二次分配法) 23

6.1竖向荷载计算 23

6.1.1荷载传递路线 23

6.1.2恒载 23

6.1.3活荷载 24

6.1.4框架计算简图 25

6.1.5梁固端弯矩 25

6.1.6内力分配系数计算 26

6.1.7弯矩分配与传递 27

6.1.8梁端剪力 32

6.1.9柱轴力和剪力 34

第七章 内力组合和最不利内力确定 37

7.1梁端弯矩的调幅 37

7.1.1边跨梁弯矩调幅 37

7.2控制截面及其内力组合 38

7.2.1 控制截面 38

7.2.2梁柱边缘处M`V`的计算(地震荷载作用下) 39

7.2.3  梁内力组合计算 39

7.2.4柱内力组合 43

第八章 内力调整 48

8.1强柱弱梁要求 48

8.2强剪弱弯要求 49

第九章 框架配筋计算 51

9.1 框架梁配筋计算 51

9.1.1 截面尺寸 51

9.1.2 材料强度 51

9.1.3 配筋率 51

9.1.4 框架梁正截面受弯承载力计算 52

9.1.5框架梁斜截面受剪承载力计算 55

9.2 框架柱配筋计算 58

9.2.1 截面尺寸 58

9.2.2 材料强度 58

9.2.3 框架柱正截面受压承载力计算 58

9.2.4 框架柱斜截面受剪承载力计算 65

第十章  现浇板配筋计算 68

10.1 荷载计算 68

10.2 板配筋计算 68

10.2.1 C板(四边固定板) 68

10.2.2 F板(四边固定板) 69

第十一章 基础设计 71

11.1 基础设计 71

11.1.1边柱基础 72

11.1.2中柱基础 75

第十二章 板式楼梯计算 80

12.1梯段板设计 80

12.1.1荷载计算 80

12.1.2截面设计 80

12.2平台板设计 80

12.2.1荷载计算 81

12.2.2截面设计 81

12.3平台梁设计 81

12.3.1荷载计算 81

12.3.2截面设计 82

第十三章 技术经济分析 83

第十四章 结论 86

参考文献 87

谢   辞 88

附录一 中文译文

附录二 英文原文资料

附录三 施工组织设计


第二章  方案论述

2.1总设计说明

2.1.1设计依据

(1) 依据建筑工程专业2008届毕业设计任务书。

(2) 遵照国家规定的现行相关设计规范。

2.1.2设计内容、建筑面积、标高

(1) 本次设计的题目为“星光电力学校教学楼”。

(2) 建筑面积:8033.3占地面积:1606.66m2,共五层,各层层高均为3.6m.

(3) 室内外高差0.450m,室外地面标高为-0.450m。

2.1.3结构

(1) 本工程为钢筋混凝土现浇框架结构。各层外墙300mm厚空心砖,内墙200mm厚空心砖。

(2) 本工程抗震设防烈度为7度,设计地震分组为第一组,设计基本地震加速度值为0.10g。

2.1.4各部分工程构造

屋面:改性沥青防水卷材(五层做法)

20mm厚1:3水泥砂浆找平

80mm厚GRC增强水泥聚合苯复合保温板

焦渣找坡最薄处30mm

100mm厚钢筋混凝土板

20mm厚板下抹灰

楼面:水磨石地面(含20mm水泥粗砂打底)

100mm厚钢筋混凝土板

20mm厚石灰砂浆抹灰


温馨提示:

1、题目前面的备注【字母数字编号】为本站整理分类的编号,与课题内容无关,请选题时忽视;

2、若题目上备注三维,则表示文件里包含三维源文件,由于三维组成零件数量较多,为保证预览截图的简洁性,本站将三维文件夹进行了打包。三维及CAD预览截图,均为本站电脑打开软件进行截图的,保证能够打开,下载原件超高清,下载后解压即可;

3、本站所有资源如无特殊说明,都需要本地电脑安装Office2007。图纸软件为AutoCAD,PROE,UG,SolidWorks,CATIA等;

4、本站所有图文资料仅供用户学习参考,不作为任何商用或其他用途;
5、本站不保证下载资源的准确性、安全性和完整性, 不包修改,不支持退换,同时也不承担用户因使用这些下载资源对自己和他人造成任何形式的伤害或损失;

6、 下载文件中如有侵权或不适当内容,请与我们联系,我们立即纠正。

在
线
客
服

T023-沈阳市某五层教学楼设计-8000平米含施工组织设计 下载积分:200 资料编号:T023

作品描述

作品包括:

WORD版本说明书1份,共88页,约17000字

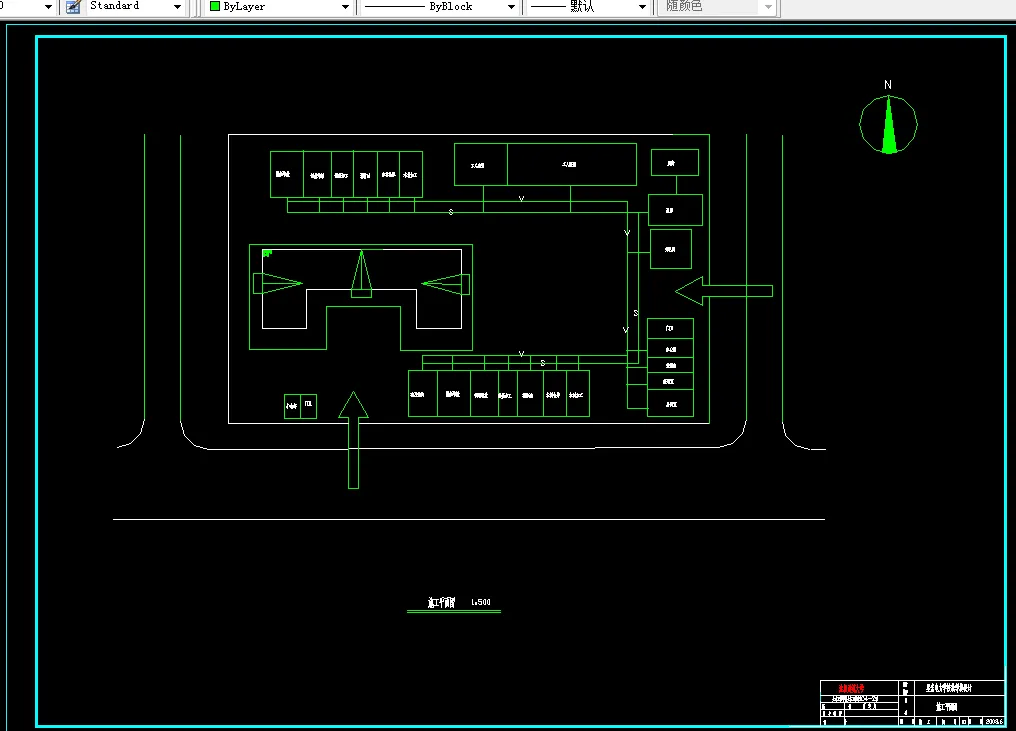

施工组织设计一份

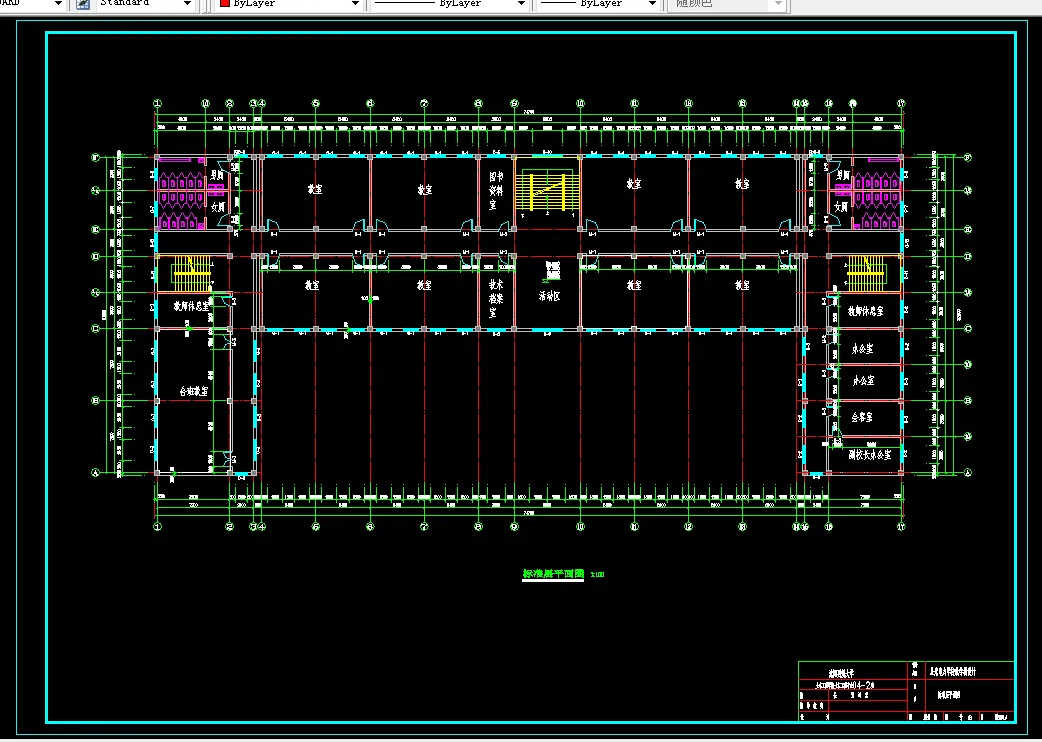

CAD版本图纸,共16张


摘要

本工程为教学楼,位于沈阳市,本建筑形状采用“U”型。工程的占地面积约为1600平方米,总建筑面积大约为8000平方米。

本建筑的主体为五层,总高度为18米,室内外高差为0.45米,女儿墙高0.9米。建筑总长度为73.7米,总宽度为32.3米。本工程结构形式为钢筋混凝土现浇结构,柱子的混凝土强度等级为C30,各层的柱截面为500mm 500mm。框架梁的混凝土等级为C30,其截面分别为250mm 400mm和250mm 600mm。板的厚度为100mm,混凝土等级为C30。建筑地点的地质条件良好,采用柱下独立基础,混凝土强度C25。

本工程结构形式为钢筋混凝土现浇结构,结构采用抗震缝,经济符合要求。设计过程中严格遵守我国现行的建筑设计规范、建筑结构荷载规范、混凝土结构设计规范、建筑抗震设计规范、建筑地基基础设计规范并参考建筑设计资料集等资料,进行了完善的建筑和结构设计。设计中包括荷载计算,内力组合,基础设计,楼梯设计等。运用了底部剪力法和D值法。

关键词:  教学楼、抗震缝、钢筋混凝土现浇框架结构。

目录

第一章  前 言 1

第二章  方案论述 2

2.1总设计说明 2

2.1.1设计依据 2

2.1.2设计内容、建筑面积、标高 2

2.1.3结构 2

2.1.4各部分工程构造 2

2.2结构设计方案 3

2.2.1建筑部分 3

2.2.2结构部分 3

第三章.截面尺寸选取及荷载计算 5

3.1截面尺寸的选取 5

3.1.1截面尺寸选取 5

3.2荷载汇集 6

3.2.1 屋面 6

3.2.2 楼面 7

第四章. 水平荷载作用下框架内力分析 10

4.1层间侧移刚度计算 10

4.1.1梁线刚度 10

4.1.2柱线刚度 10

4.1.3柱的侧移刚度D 10

4.2水平地震作用层间地震剪力和弹性位移的计算 11

4.2.1框架水平地震作用及水平地震剪力计算 11

4.2.2.水平地震作用下的层间位移和顶点位移计 12

4.2.3水平地震作用下的剪力图如下 13

4.3水平地震作用下框架柱剪力和柱弯矩(采用D值法) 13

4.4水平地震作用下梁端弯矩按下式计算 15

4.5水平地震作用下的梁端剪力和柱轴力标准值 15

4.6水平地震作用下的框架内力图 17

第五章 水平风荷载作用下框架分析 18

5.1自然情况 18

5.2风荷载计算 18

5.2.1风荷载标准值 18

5.2.2用在一榀框架的楼层处的风荷载标志值 18

5.3内力计算 18

5.3.1 风荷载作用下框架层间剪力 18

5.3.2水平地震作用下框架柱剪力和柱弯矩(采用D值法) 19

5.4风荷载作用下梁端弯矩计算 20

5.5风荷载作用下的梁端剪力和柱轴力标准值 20

5.6风荷载作用下框架内力图 22

第六章 框架在竖向荷载作用下的内力分析(采用弯矩二次分配法) 23

6.1竖向荷载计算 23

6.1.1荷载传递路线 23

6.1.2恒载 23

6.1.3活荷载 24

6.1.4框架计算简图 25

6.1.5梁固端弯矩 25

6.1.6内力分配系数计算 26

6.1.7弯矩分配与传递 27

6.1.8梁端剪力 32

6.1.9柱轴力和剪力 34

第七章 内力组合和最不利内力确定 37

7.1梁端弯矩的调幅 37

7.1.1边跨梁弯矩调幅 37

7.2控制截面及其内力组合 38

7.2.1 控制截面 38

7.2.2梁柱边缘处M`V`的计算(地震荷载作用下) 39

7.2.3  梁内力组合计算 39

7.2.4柱内力组合 43

第八章 内力调整 48

8.1强柱弱梁要求 48

8.2强剪弱弯要求 49

第九章 框架配筋计算 51

9.1 框架梁配筋计算 51

9.1.1 截面尺寸 51

9.1.2 材料强度 51

9.1.3 配筋率 51

9.1.4 框架梁正截面受弯承载力计算 52

9.1.5框架梁斜截面受剪承载力计算 55

9.2 框架柱配筋计算 58

9.2.1 截面尺寸 58

9.2.2 材料强度 58

9.2.3 框架柱正截面受压承载力计算 58

9.2.4 框架柱斜截面受剪承载力计算 65

第十章  现浇板配筋计算 68

10.1 荷载计算 68

10.2 板配筋计算 68

10.2.1 C板(四边固定板) 68

10.2.2 F板(四边固定板) 69

第十一章 基础设计 71

11.1 基础设计 71

11.1.1边柱基础 72

11.1.2中柱基础 75

第十二章 板式楼梯计算 80

12.1梯段板设计 80

12.1.1荷载计算 80

12.1.2截面设计 80

12.2平台板设计 80

12.2.1荷载计算 81

12.2.2截面设计 81

12.3平台梁设计 81

12.3.1荷载计算 81

12.3.2截面设计 82

第十三章 技术经济分析 83

第十四章 结论 86

参考文献 87

谢   辞 88

附录一 中文译文

附录二 英文原文资料

附录三 施工组织设计


第二章  方案论述

2.1总设计说明

2.1.1设计依据

(1) 依据建筑工程专业2008届毕业设计任务书。

(2) 遵照国家规定的现行相关设计规范。

2.1.2设计内容、建筑面积、标高

(1) 本次设计的题目为“星光电力学校教学楼”。

(2) 建筑面积:8033.3占地面积:1606.66m2,共五层,各层层高均为3.6m.

(3) 室内外高差0.450m,室外地面标高为-0.450m。

2.1.3结构

(1) 本工程为钢筋混凝土现浇框架结构。各层外墙300mm厚空心砖,内墙200mm厚空心砖。

(2) 本工程抗震设防烈度为7度,设计地震分组为第一组,设计基本地震加速度值为0.10g。

2.1.4各部分工程构造

屋面:改性沥青防水卷材(五层做法)

20mm厚1:3水泥砂浆找平

80mm厚GRC增强水泥聚合苯复合保温板

焦渣找坡最薄处30mm

100mm厚钢筋混凝土板

20mm厚板下抹灰

楼面:水磨石地面(含20mm水泥粗砂打底)

100mm厚钢筋混凝土板

20mm厚石灰砂浆抹灰


温馨提示:

1、题目前面的备注【字母数字编号】为本站整理分类的编号,与课题内容无关,请选题时忽视;

2、若题目上备注三维,则表示文件里包含三维源文件,由于三维组成零件数量较多,为保证预览截图的简洁性,本站将三维文件夹进行了打包。三维及CAD预览截图,均为本站电脑打开软件进行截图的,保证能够打开,下载原件超高清,下载后解压即可;

3、本站所有资源如无特殊说明,都需要本地电脑安装Office2007。图纸软件为AutoCAD,PROE,UG,SolidWorks,CATIA等;

4、本站所有图文资料仅供用户学习参考,不作为任何商用或其他用途;
5、本站不保证下载资源的准确性、安全性和完整性, 不包修改,不支持退换,同时也不承担用户因使用这些下载资源对自己和他人造成任何形式的伤害或损失;

6、 下载文件中如有侵权或不适当内容,请与我们联系,我们立即纠正。
