G447-天津中学女生宿舍楼框架结构设计深基施工组织设计与造价计算 下载积分:200 资料编号: G447

1.打开支付宝或者微信扫描二维码。
2.填写金额:200
3.添加备注,填写资料编号:
资料编号: G447
4.支付成功后,请发资料编号到邮箱:jxsj168@qq.com
会有专人在15分钟内把资料发到您邮箱
备注:如果付款忘记填写资料编号,则发邮件时附带您的交易明细截图即可。
请耐心等待,如超过30分钟还没收到,请联系客服QQ:2363701252

作品描述

作品包括:

Word版说明书1份,共141页,约40000字

CAD版本图纸,共8张

摘  要

天津南开艺术中学女生宿舍楼采用框架结构,主体为四层,局部五层,本地区抗震设防烈度为7度,场地类别为II类场地。主导风向为西南,基本风压0.4KN/m2,基本雪压0.5KN/m2。楼盖屋盖均采用现浇钢筋混凝土结构。本工程采用为框架结构,整个计算书分为建筑说明、结构设计计算、施工组织设计、工程造价四个部分,建筑说明介绍了整个工程的结构选型及工程做法,结构计算中主要对横向框架第7轴抗震设计,先进行层间荷载代表值的计算,接着用顶点位移法求出自震周期,进而用底部剪力法计算水平地震荷载作用下内力大小,进而求出在水平荷载作用下的结构内力(弯矩、剪力、轴力)。接着计算竖向荷载(恒载及活载)作用下的结构内力。最后找出最不利的一组或几组内力组合,选取最安全的结果计算配筋并绘图。施工组织设计中主要是绘制横道图和施工平面布置图。最后用广联达软件进行造价计算。各项计算严格按照规范进行,确保建筑设计方案安全,合理,经济。

关键词:工程概况;结构计算;施工组织设计;工程造价;

目  录

第一章 建筑设计说明 1

1.1工程概况 1

1.2建筑功能设计 1

1.2.1平面设计 1

1.2.2剖面设计 1

1.2.3 交通联系设计 1

1.3建筑立面设计 2

1.4建筑物构造做法 2

1.4.1维护墙体与柱子间关系 2

1.4.2 纵向梁与柱子间的关系 3

1.4.3外墙与内隔墙材料的选择及厚度的确定 3

1.4.4各房间楼地面、墙面和顶棚的做法 4

1.4.5屋面防水及保温做法 4

1.4.6室外台阶、坡道及散水做法 4

1.5 门窗表 4

1.6 建筑方案评价 4

第二章 结构设计计算 6

2.1 结构方案选择 6

2.1.1 结构选型 6

2.1.2 结构布置 8

2.1.3 主要构件截面尺寸的确定 9

2.2材料的选择 10

2.2.1混凝土 10

2.2.2钢筋及保护层 10

2.2.3.围护结构墙体 10

2.3 重力荷载计算 10

2.3.1局部五层屋顶恒荷载 10

2.3.2四层荷载 12

2.3.3标准层—二、三层荷载 14

2.3.4首层荷载 16

2.4 横向水平地震作用计算及弹性变形验算 19

2.4.1计算简图及重力荷载代表值的计算 19

2.4.2框架刚度的计算 21

2.4.3框架自振周期计算 22

2.4.4多遇水平地震作用标准值和位移计算(采用底部剪力法) 23

2.4.5抗震变形验算(层间抗震位移验算) 23

2.5 横向水平地震作用下的框架内力计算(7轴框架) 23

2.5.2框架梁端弯矩、剪力、柱轴力标准值计算 26

2.6 竖向荷载作用下框架内力计算——采用弯矩二次分配法 29

2.6.1无地震作用时 29

2.6.2有地震作用时 43

2.7 横向框架梁内力组合 53

2.7.1 梁端截面弯矩计算 53

2.7.2 梁弯矩组合 55

2.7.3 梁端剪力组合 57

2.7.4 柱弯矩与轴力组合 58

2.7.5 柱剪力组合 59

2.8 框架梁、柱和节点的抗震设计 64

2.8.1一般的设计原则 64

2.8.2横向框架梁设计 64

2.8.3 框架柱设计 71

2.8.4 框架节点设计 79

第三章 深基础施工组织设计 81

3.1 工程概况 81

3.1.1 工程建设概况 81

3.1.2 工程设计特点 81

3.1.3 施工条件 81

3.2 施工方案选择 82

3.2.1 施工程序和施工顺序 82

3.2.2 施工段划分和施工流向 83

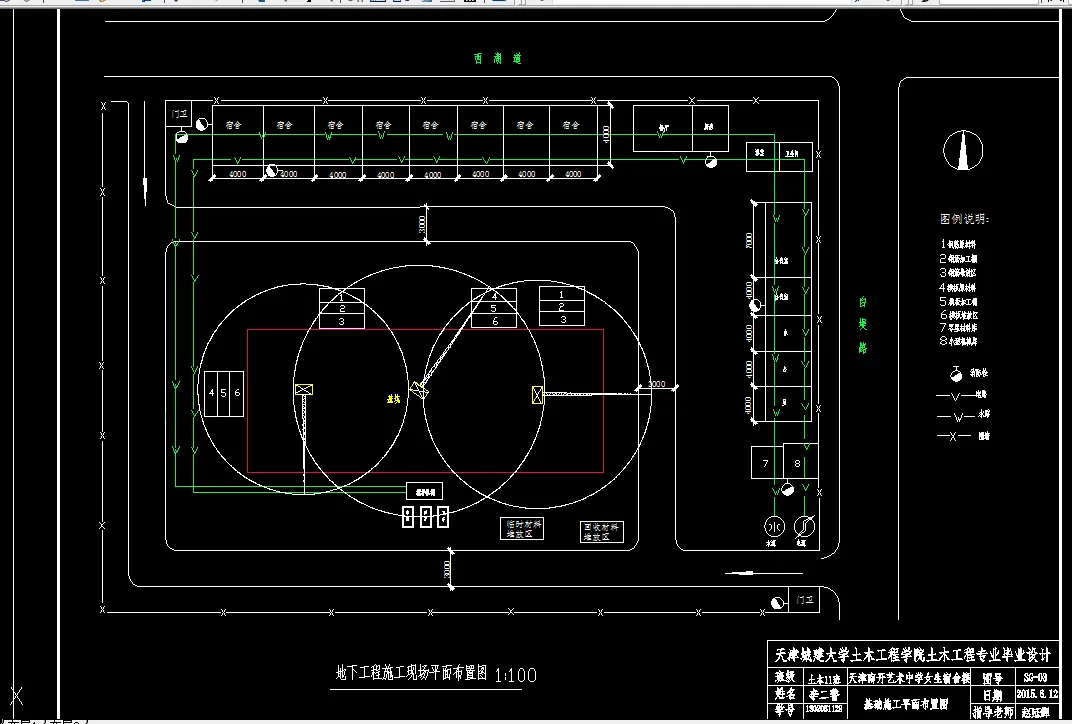

3.2.3 垂直运输机械 85

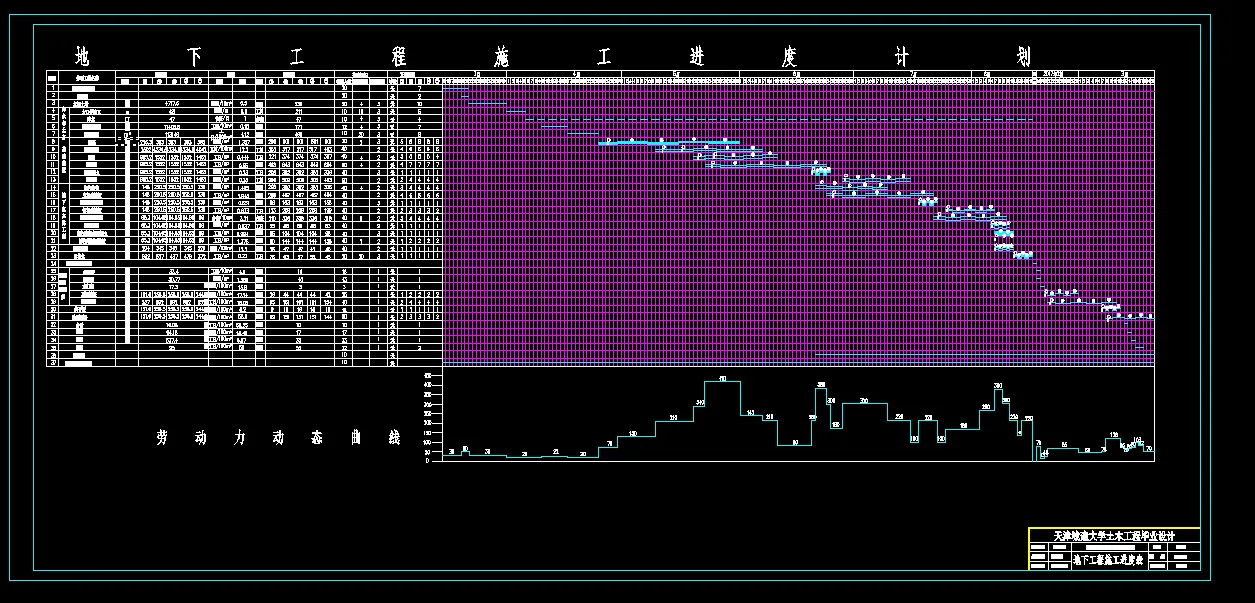

3.2.4 确定施工方法 85

第四章  工程造价计算 112

4.1工程量计算 112

4.1.1建筑面积 112

4.1.2土方及基础工程计算 112

4.1.3主体钢筋工程计算 113

4.1.4地下室门窗工程 116

4.1.5地下室维护结构工程 116

4.1.6地下室地面工程 118

4.1.7地下防水工程 119

4.1.8地下内外装饰工程 120

4.1.9土建工程施工措施项目 120

4.1.10装饰装修工程施工措施项目 121

4.2施工图预算 121

致  谢 131

参考文献 132

附  录 133
