作品描述

作品包括:

Word版说明书1份,共143页,约58000字

CAD版本图纸,全套

摘   要

 本设计由工程计价、施工组织设计及施工方案专项设计三部分组成,内容包括编制施工图预算书、编制单位工程施工组织设计及对脚手架和墙模板的专项方案设计。

 施工图预算书的编制是根据《山东省建筑工程消耗量定额》,通过手算计算典型构件的工程量,然后应用广联达钢筋、土建算量软件,通过建立模型对工程的工程量进行电算,并且对部分构件进行了手算与电算的对比,使计算结果更具有说服力。最后应用广联达计价软件对工程进行计价计算。

单位工程施工组织设计的编制内容主要包括编制依据、工程概况、主要分部分项工程施工方案、施工进度计划、主要技术经济措施及各种保证措施并绘制施工横道图和施工平面布置图。编制顺序为:先确定主要分部分项工程的施工方案,然后根据工程工程量,计算劳动量,划分施工段、确定施工顺序,再确定每天施工人数以及施工天数,最后计算各种材料的堆场和临时建筑的面积。

外脚手架的设计主要依据《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)、《建筑结构荷载规范》(GB50009-2012)和《扣件式钢管脚手架设计计算手册》的相关内容,分别对脚手板、横向水平杆、纵向水平杆、立杆、连墙件、立杆地基承载力和悬挑型钢进行了验算,编制了脚手架安全技术措施,并绘制外脚手架布置图。

墙模板的设计主要依据《建筑施工模板安全技术规范》(JGJ162-2008)、《建筑结构荷载规范》(GB50009-2012)的相关内容,分别对面板、主楞、次楞的强度和挠度以及穿墙螺栓进行了验算,编制了模板安全技术措施,最后绘制模板方案图。

    关键词:工程造价   施工组织设计   外脚手架设计   模板设计

目   录

第一章 工程计价 1

1.1 编制说明 1

1.1.1工程概况 1

1.1.2编制程序 2

1.1.3编制依据 2

1.2 手算典型构件工程量 3

1.2.1建筑面积 3

1.2.2土石方工程 5

1.2.3砌筑工程 8

1.2.4混凝土工程 10

1.2.5钢筋工程 16

1.2.6门窗工程 27

1.2.7防水工程 29

1.2.8保温工程 31

1.3工程定额计价 32

1.3.1电算工程量汇总 32

1.3.2全部楼层定额计价汇总 37

第二章 施工组织设计 62

2.1 编制依据 62

2.1.1施工图纸及设计说明 62

2.1.2主要规范、规程 62

2.1.3主要选用标准图集 63

2.1.4主要应用的标准 63

2.1.5其他类 63

2.2 工程概况 64

2.2.1工程建设概况 64

2.2.2工程施工概况 64

2.2.3施工工程特点 66

2.3 主要分部分项施工方案 67

2.3.1测量工程 67

2.3.2基础工程 69

2.3.3钢筋工程 72

2.3.4模板工程 75

2.3.5混凝土工程 75

2.3.6砌筑工程 77

2.3.7楼地面工程 78

2.3.8墙面工程 79

2.3.9顶棚工程 81

2.3.10防水工程 81

2.3.11门窗工程 84

2.3.12脚手架工程 84

2.3.13安装工程 84

2.4 施工进度计划 86

2.4.1划分施工段 86

2.4.2确定施工流向 87

2.4.3确定施工顺序 88

2.4.4劳动力需要量计划 89

2.4.5编制施工季度计划 98

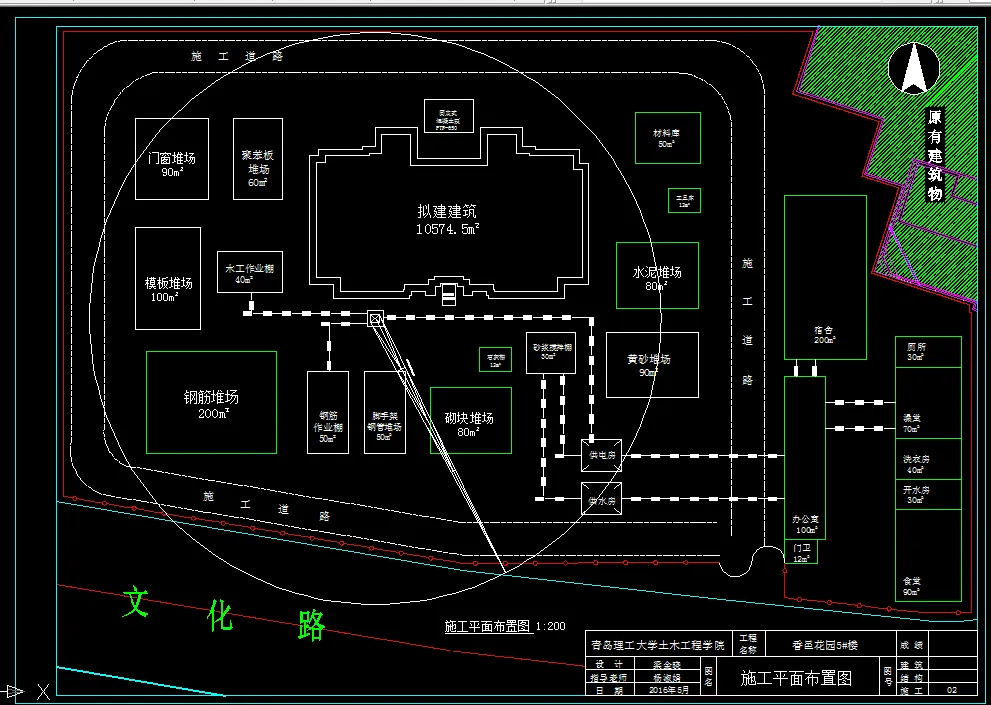

2.5 施工平面图 101

2.6 主要技术经济措施及各种保证措施 107

2.6.1质量保证措施 107

2.6.2技术管理措施 109

2.6.3保证安全措施 110

2.6.4消防保卫措施 111

2.6.5环境保护措施及文明施工管理 111

2.6.6降低成本措施 112

第三章 专项施工方案 113

3.1 外脚手架安全专项施工方案 113

3.1.1施工方案 113

3.1.2计算书 118

2.2 墙模板安全专项施工方案 132

3.2.1施工方案 132

3.2.2计算书 138

结 束 语 144

外文文献翻译 145

参 考 文 献 154

致   谢 155

附   录 156
